🛠️ Ammattimainen asennusopas

WPC-asennusvirheet: 7 kriittistä virhettä, joita arkkitehtien ja urakoitsijoiden on vältettävä

85 % WPC-julkisivuvioista johtuu asennusvirheistä – ei materiaalivirheistä. Tämä opas kattaa WPC:n lämpölaajenemisen fysiikan, korjauspäätöspuut ja alueelliset rakennusmääräykset.

"200 000 dollarin WPC-julkisivun vaihto - koska urakoitsija ei tiennyt eroa lämpölaajenemisen ja hygroskooppisen laajenemisen välillä."

— Oikeuslääketieteen rakennusraportti, Singapore, 2025

Maailmanlaajuisten puumuovikomposiittimarkkinoiden ennustetaan nousevan 9,67 miljardiin dollariin vuonna 2026[1]. Alan tiedot kuitenkin viittaavat siihenJopa 85 % WPC-julkisivuvioista johtuu asennusvirheistä – ei materiaalivirheistä[2].

Arkkitehdeille ja urakoitsijoille jokainen vika ei ole vain mainevaurio, vaan sevälitöntä taloudellista menetystä: kaupallisen julkisivun uusiminen voi maksaa50 000–200 000 dollariariippuen projektin mittakaavasta. Yllä oleva Singaporen tapaus – 37 % WPC-paneeleista epäonnistui 18 kuukauden kuluessa riittämättömien laajenemisaukkojen vuoksi – ei ole yksittäistapaus.

Tämä opas on suunniteltuarkkitehdit, suunnittelijat ja kokeneet urakoitsijat. Se kattaafysiikka siitä, miksi WPC epäonnistuu, apäätöspuun lähestymistapa korjauksiin, jaaluekohtaiset rakennusmääräyksetYhdysvalloissa, Euroopassa, Australiassa ja Singaporessa.

85 % WPC-vioista, jotka johtuvat asennusvirheistä – ei materiaalivioista[2]
50 000–200 000 dollaria kaupallisen julkisivun uudelleenpinnoitus asennuksen epäonnistumisen jälkeen
3,5 × 10⁻⁵ WPC lämpölaajenemiskerroin (CTE) per °C[3]
25 mm ulkoverhoukseen vaadittava vähimmäissadesuojaontelo[2]

Miksi WPC liikkuu eri tavalla kuin puu

Epäonnistumisen fysiikka

WPC on puukuidun (30-60%) ja termoplastisen polymeerin (40-70%) komposiitti. Polymeerimatriisissa - tyypillisesti HDPE tai PP - on alämpölaajenemiskerroin (CTE) on noin 3-5 kertaa suurempi kuin puulla[3].

CTE-vertailu (×10⁻⁵/°C):
• Puu(samansuuntainen viljan kanssa): 0,5
• WPC(tyypillinen): 3,5 (väli: 2,5–4,5)
• Alumiini: 2.3
• PVC: 5,0–7,0
• Teräs: 1.2

Vaikka puu ensisijaisesti laajenee leveytensä yli johtuenkosteuden imeytyminen (hygroskooppinen laajeneminen), WPC laajeneelineaarisesti sen pituudella lämpötilan muutoksesta johtuen (lämpölaajeneminen)[2].

Tämä perustavanlaatuinen ero – hygroskooppinen vs. lämpö – on suurin syy useimpiin asennusvirheisiin.Arkkitehtien on käsiteltävä WPC-asennusta enemmänalumiinipäällyste(CTE ≈ 2,3×10⁻⁵/°C) kuin puutavara (CTE ≈ 0,5×10⁻⁵/°C).

Laajenemisraon laskentakaava:

Rako = CTE × L × ΔT + turvallisuuskerroin
• CTE = 3,5 × 10⁻⁵/°C (tyypillinen WPC)
• L = paneelin pituus (mm)
• ΔT = lämpötilan vaihtelu (°C)
• Turvakerroin = 2 mm (minimi)

Esimerkki:4 metrin paneeli 30 °C:n lämpötilavaihtelussa:
Laajennus = 3,5 × 10⁻⁵ × 4000 mm × 30 =4,2 mm
Lisää 2mm turvakerroin =Vähimmäisväli 6,2 mm.

Tästä syystä alan standardisuositus6-8mm sivuvälitja10-12 mm kehävälitei ole mielivaltaista - se on fysiikkaa[5].

Error Severity Framework

Seuraavat seitsemän virhettä on järjestetty niiden vaikutuksen mukaan rakennuksen turvallisuuteen, rakenteelliseen eheyteen ja pitkän aikavälin suorituskykyyn.

🔴 Kohtalokas Rakenteellinen vika - vaatii täydellisen uudelleenrakennuksen
🟠 Vakava Toimintahäiriöt – lyhentää käyttöikää ja suorituskykyä
🟡 Tärkeää Yksityiskohtien valvonta – vaikuttaa estetiikkaan ja ylläpitoon
1Lämpölaajenemisrakojen huomioimatta jättäminenKAPPALEEN
WPC decking buckling due to insufficient expansion gaps — thermal stress failure
Riittämättömät laajenemisraot aiheuttavat WPC-paneelien taipumisen, vääntymisen ja halkeilun lämpörasituksen alaisena.

Virhe:WPC-levyjen kiinnittäminen tiukasti seiniä, pylväitä tai toisiaan vasten jättämättä tilaa[4].

⚙️Miksi tämä on virhe:Kuten yllä on laskettu, 4 metrin WPC-paneeli laajenee4,2 mm30°C keinussa. Ilman aukkoja paneelilla ei ole minne mennä ja se tuleesolki, loimi tai halkeama[4].

"Jos urakoitsijasi kiinnitti laudat liian tiukasti, kesän lämpö saa ne taipumaan."[4]

— Sundi WPC, 2026 asennusopas

Reaalimaailman kustannukset:Singaporen kaupallisessa projektissa asennettiin WPC-seinäpaneelit ilman laajenemisrakoja. Kolmessa kuukaudessa 37 % paneeleista osoitti näkyvää nurjahdusta. Urakoitsija oli pakotettupoista ja asenna koko julkisivu uudelleen hintaan 72 000 dollaria.

🌳 Korjaa päätöspuu:
• Rako < 3 mm:🔴Täysi vaihto vaaditaan— paneelit ovat jo kärsineet sisäisistä jännitysvaurioista
• Rako 3-5 mm:🟠Lyhytaikainen korjaus— leikkauksia suositellaan; tarvitaan pitkän aikavälin vaihtosuunnitelma
• Rako ≥ 5 mm:🟢Paikallinen korjaus mahdollinen— valvoa lisäliikettä
🌍 Alueelliset asennusstandardit:
🇺🇸 MEILLE:ASTM D7032 — WPC-terassin vakiomääritys
🇪🇺 EU:EN 15534 – Puu-muovikomposiittien tekniset tiedot
🇦🇺 Australia:AS/NZS 4702 — WPC-asennusstandardit
🇸🇬 Singapore:BCA Green Mark — Verhousjärjestelmien vaatimukset

✅Korjaus:

Laajennusraon tekniset tiedot:
• Sivuvälitvierekkäisten paneelien välissä:6-8mm[5]
• Kehäraotseinillä, pylväillä ja kiinteillä esteillä:10-12mm[5]
• Lämpötilan säätö:Asenna klopienemmät väliarvotkuumissa olosuhteissa,korkeampia arvojakylmissä olosuhteissa[5]
• Käytä kalibroituja väliketyökalujasuunniteltu erityisesti WPC-paneeliasennuksiin[5]
🔗Katso Necowood ASA seinäpäällyste— Jokaisessa paneelissa on CTE-testatut tekniset tiedot ja suositellut välitaulukot.

Viitestandardi:ASTM D6341 — Standarditestimenetelmä muovipuun lineaarisen lämpölaajenemiskertoimen määrittämiseksi.

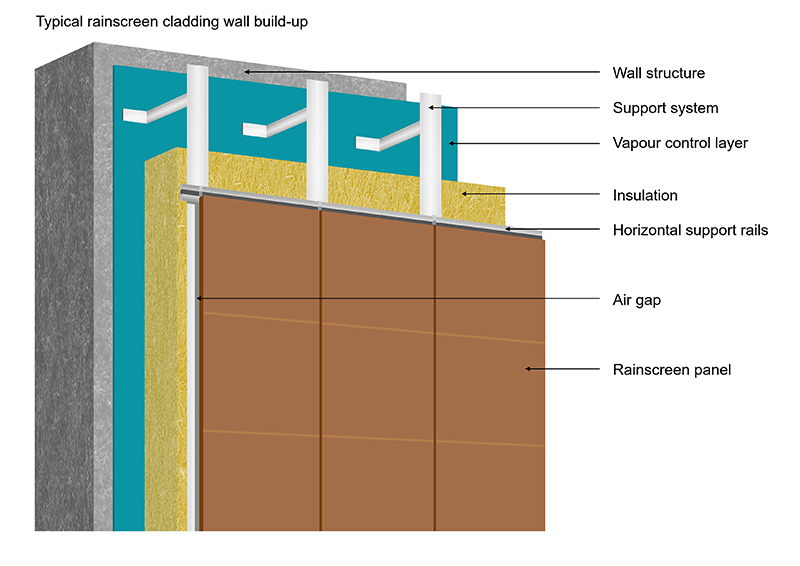

2Ei sadesuojaonteloa — uppoasennettavat ulkopaneelitKAPPALEEN
Rainscreen cavity installation showing ventilation gap between cladding and wall
Tuuletettu sadesuojaontelo (vähintään 25 mm) on välttämätön vedenpoiston ja lämmön suorituskyvyn kannalta.

Virhe:WPC-ulkopaneelien asennus tasaisesti rakennuksen säänkestävää estettä (WRB) vasten[2].

⚙️Miksi tämä on virhe:Tämä jäykkä, nollavälinen asennusvangitsee sekä nestemäistä vettä että voimakasta aurinkolämpöä, joka johtaaennenaikainen materiaalien hajoaminen ja mahdollinen mätäneminen rakennuksen rakenteessa[2].

"Yleinen ja katastrofaalinen virhe nykyaikaisessa rakentamisessa on komposiittisten ulkopaneelien asentaminen rakennuksen säänkestävää estettä vasten."[2]

— Ecotech WPC Industry Solutions, 2026

Reaalimaailman kustannukset:Melbournen asuntoprojektissa WPC-verhous asennettiin suoraan OSB-vaippaan ilman sadesuojaonteloa. 18 kuukauden kuluttua aiheutti loukkuun jääneen kosteudenlaaja puurunkomätä. Korjauskustannukset ylittyivät340 000 dollaria.

🌳 Korjaa päätöspuu:
• Onkalo < 10 mm:🔴Julkisivun täydellinen vaihto— kehysten rakenteelliset vauriot todennäköisiä
• Onkalo 10-20mm:🟠Ilmanvaihdon jälkiasennus— asenna lisälistat vähintään 25 mm:n raon luomiseksi
• Onkalo ≥ 25 mm:🟢Toimia ei vaadita— valvoa salaojituskanavia vuosittain
🌍 Alueelliset rakennusmääräysviitteet:
🇺🇸 MEILLE:IBC Luku 14 – Ulkoseinät (edellyttää tuuletettua onteloa)
🇪🇺 EU:EN 15534 – Ilmastoidut julkisivujärjestelmät
🇦🇺 Australia:AS/NZS 4284 — Rakennusten julkisivujen säätiiviys
🇸🇬 Singapore:BCA-hyväksytyt verhousjärjestelmät – pakollinen ontelo kerrostaloissa

✅Korjaus:

Sadesuojan ontelon tekniset tiedot:
• Minimi jatkuva ilmaontelo: 25 mm (1 tuuma)[2]
• Kaupalliset julkisivuprojektit: 25-40mm[6]
• Ontelon toiminnot: ① Kapillaarikatko— tyhjentää tunkeutuvan kosteuden; ②Konvektiivinen lämpöveto— poistaa kuumaa ilmaa ja alentaa pintalämpötilaa[2]
🔗Lataa Necowoodin sadesuojan ontelon yksityiskohdat— CAD-yhteensopivat onkalovaatimukset Yhdysvaltain, EU:n ja AU:n markkinoille.

Viitestandardit:BS 8414 (ulkoseinien paloteho), ASTM E2273 (seinän tyhjennysteho).

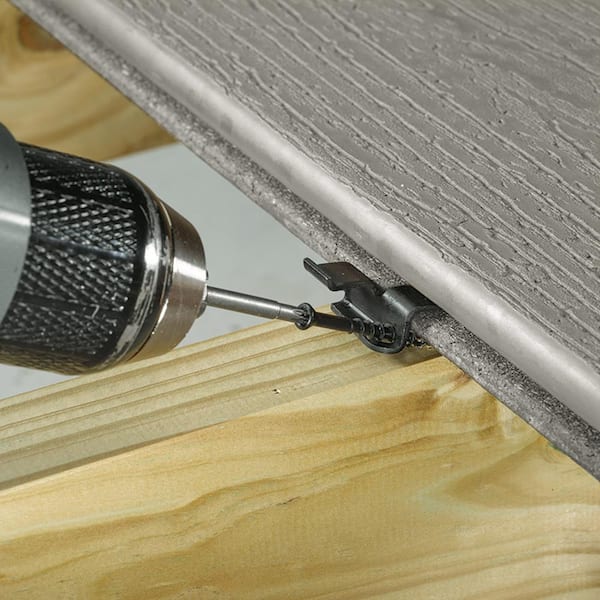

3Kasvojen ruuvaaminen piilotettujen klipsien sijaanVAKAVAA
Hidden clip fastening system for WPC allowing thermal expansion
Piilotetut kiinnitysjärjestelmät mahdollistavat paneelien liukumisen vapaasti – kasvojen ruuvaus lukitsee ne paikoilleen ja takaa epäonnistumisen.

Virhe:Kierrä ruuvit suoraan WPC-levyn pinnan läpi[2].

⚙️Miksi tämä on virhe:Kasvojen ruuvauslukitsee paneelin paikoilleen, estää lämpölaajenemisen liikkeen[2]. Kun paneeli yrittää laajentua, sisäinen jännitys kasvaa siihen astipakottaa levyn taipumaan tai leikkaamaan ruuvin päitä[7].

🌳 Korjaa päätöspuu:
• Ruuvattu koko julkisivu:🔴Täysi vaihto— ruuveja ei voida irrottaa vahingoittamatta paneeleita
• Kasvot kiinnitetyt eristetyt alueet:🟠Paikallinen vaihto— vaihda ongelmalliset paneelit kiinnitysjärjestelmällä
• Kiinnittimien ja ruuvien sekoitus:🟡Osittainen jälkiasennus— irrota ruuvit liukualueilta, jätä vain kiinteät keskitapit

✅Korjaus:

Kiinnitysprotokolla:
• Älä koskaan ruuvaa suoraan paneelin pinnan läpi[2]
• Käytä ainavalmistajan hyväksymäpiilotetut liukuvat klipsijärjestelmät[2]
• Leikkeen suorituskyky:Leikkeet sallivat8-12mm pituussuuntaista liikettäsamalla kun se on suojattu tuulikuormaa vastaan
• Yksi kiinteä keskitappion sallittu ohjata suunnattua liikettä; kaikkien muiden kiinnitysten on sallittava liukuminen
🔗Necowoodin 360° Shield™ seinäpäällysteSisältää integroidun piilotetun pidikejärjestelmän 12 mm:n liikekapasiteetilla – vahvistettu ASTM E330:n mukaan.

Viitestandardi:ASTM E330 — Ulkoverhoseinien rakenteellinen suorituskyky.

4Palkkien väli liian leveäVAKAVAA
WPC decking with proper joist spacing showing structural integrity
Oikea palkkien väli (400-500 mm) varmistaa rakenteen eheyden ja estää painumisen kuormituksen alaisena.

Virhe:Palkkien etäisyyden lisääminen valmistajan suositusten yli[8].

⚙️Miksi tämä on virhe:Yliväliset palkitylikuormittaa terassilaudat, mikä aiheuttaa niitäpainua, vääntyä ja taipua ajan myötä[8].

🌳 Korjaa päätöspuu:
• Etäisyys > 600 mm:🔴Täysi alustan vaihto— paneelit ovat pysyvästi vaurioituneet
• Etäisyys 500–600 mm:🟠Lisää välipalkit- saattaa vaatia paneelin poistamista
• Etäisyys ≤ 500 mm:🟢Toimia ei vaadita— tarkista kuormituslaskelmien avulla

✅Korjaus:

Palkkivälin tiedot:
• Vakiosovellukset: 400-500mm[10]
• Kovan tuulen vyöhykkeet / kaupalliset: 300-400mm[11]
• Älä koskaan ylitävalmistajan määrittämä enimmäisetäisyys[8]
5Paneelin totuttelun ohittaminenVAKAVAA
WPC panels stacked flat for acclimation before installation
WPC-paneelien sopeutuminen 24-48 tunnin ajaksi estää asennuksen jälkeisen laajenemisen ja liitosvaurion.

Virhe:WPC-paneelien asennus heti toimituksen jälkeen[3].

⚙️Miksi tämä on virhe:WPC-paneelit imevät tai vapauttavat kosteutta kuljetuksen aikana aiheuttaenulottuvuuden muutokset[3].

✅Korjaus:

Totutteluprotokolla:
• Aika: 24-48 tuntiaminimi[3]
• Sijainti:Vuonnaasennushuone, ei varastossa[3]
• Pakkaus: Pura pakkauksestakaikki paneelit[3]
• Pinoaminen: Pino tasaiseksivääntymisen estämiseksi[3]
6Ei esiporaa kiinnitysreikiäTÄRKEÄÄ

Virhe:Kierrä ruuvit suoraan WPC:hen ilman esiporausta[4].

⚙️Miksi tämä on virhe:WPC onhuomattavasti tiheämpi kuin havupuu[4]. Ruuvien kiristys ilman esiporaustahalkeilua tai sienestystä, joka johtaahalkeilee ajan myötä[4].

✅Korjaus:

Esiporauksen tekniset tiedot:
• Esiporaa ainapilottireiät[4]
• Poranterän koko: Hieman pienempikuin ruuvin halkaisija[4]
• Minimi reiän koko: 3 mm[15]
7Väärien kiinnikkeiden käyttöTÄRKEÄÄ

Virhe:Käytä galvanoituja tai sinkittyjä ruuveja[4].

⚙️Miksi tämä on virhe:Vakioruuvit käyvätruostuu ja hajoaa vuoden sisällä[4].

🌍 Alueelliset kiinnitysvaatimukset:
🇺🇸 MEILLE:ASTM B117 – suolasuihkutestaus (vähintään 1 000 tuntia)
🇪🇺 EU:EN ISO 9227 — Korroosionkestävyysstandardit
🇦🇺 Australia:AS 3566 — Itseporautuvat ruuvit teräkseen
🇸🇬 Singapore:SS 213 — Ruostumattomasta teräksestä valmistettujen kiinnikkeiden erittely

✅Korjaus:

Kiinnikkeiden tekniset tiedot:
• Ulkopuoli: 304 tai 316 ruostumaton teräs[4]
• Rannikko / korkea suolapitoisuus: 316 ruostumatonta terästätarvitaan[16]
🔗Lataa Necowoodin täydellinen kiinnikkeiden määrittelyopas— sisältää materiaaliluokat, vääntömomenttiasetukset ja suolasuihkutestiraportit.

Asennusta edeltävän kentän tarkistuslista

Ennen kuin aloitat WPC-asennuksen, tarkista nämä seitsemän kohtaa. Useimmat asennushaasteet voidaan välttää asianmukaisella suunnittelulla ja toteutuksella[15].

✔Laajenemisraot laskettu (6-8mm sivu, 10-12mm ympärysmitta)
✔Sadesuojan ontelo ≥ 25 mm (vain ulkoasennukset)
✔Piilotettu pidikejärjestelmä valittu – ei eturuuveja
✔Palkkien etäisyys vahvistettu (standardi 400-500 mm, tuulen 300-400 mm)
✔Paneelit sopeutuvat 24-48 tuntia paikan päällä
✔Kaikille kiinnityksille vahvistettu esiporausprotokolla
✔Vain 304/316 ruostumattomasta teräksestä valmistetut kiinnikkeet

Miksi oikea asennus on tärkeää – Necowoodin ero

Necowood WPC manufacturing facility and quality control laboratory
Necowoodin yli 16 vuoden valmistuskokemus takaa tasaisen laadun ja asennusvalmiit tekniset tiedot.

Necowoodilla suunnittelemme WPC-seinäpaneelit ja verhousjärjestelmämmeasennuksen suorituskyky mielessä. Jokainen paneeli on suunniteltu yhdenmukaisilla profiilitoleransseilla, klipsien yhteensopivuudella ja erävärin säädöllä varmistaakseen onnistumisen paikan päällä.

KanssaYli 16 vuoden WPC-valmistuskokemusja vientiin35+ maata, Necowood tarjoaa:

  • Yksityiskohtaiset asennusohjeet- selkeät ohjeet laajenemisaukoista, rivivälistä ja kiinnityskäytännöistä jokaisella ilmastovyöhykkeellä
  • Tekninen tuki— urakoitsijoiden ja arkkitehtien päivystysapu asennusvaiheessa
  • Tehdastarkastettu laatu— jokainen erä on testattu mittastabiilisuuden, pinnan kovuuden ja koekstruusion eheyden suhteen
  • 15 vuoden rakennetakuu– oikea asennus on takuusuojamme perusta
  • Vaatimustenmukaisuusasiakirjat— täydelliset testiraportit lämpölaajenemisesta, tuulikuormasta ja paloturvallisuudesta hankkeiden hyväksynnän tueksi

Kun WPC-markkinat kehittyvät edelleen – ennustetaan saavuttavan 14,54 miljardia dollaria vuoteen 2031 mennessä 8,49 prosentin CAGR:llä – valmistajat yhdistävätmateriaalin laatu asennustuellatulee johtamaan alaa. Necowood on sitoutunut olemaan se kumppani – toimittamaan suorituskykyisiä tuotteitaei vain laboratoriossa, vaan seinällä.
